重点项目建设在公司生产经营发展中发挥着重要的基础性作用。2021年,公司实施重点技改项目10项,概算投资17551万元,目前完成固定资产投资2296万元。今起我们将推出【项目速递】专栏,聚焦重点项目,跟踪建设进度,报道以公司发展为先,以职工利益为重,苦干实干加油干,用汗水诠释责任,以实绩标注担当,不断掀起产线改造新高潮、取得新突破,为公司“十四五”发展开好局,起好步鼓劲造势。
本期我们来关注:
公司11000吨/年萃取生产线升级改造项目
目前:
萃取厂房:
☞ 已完成1-3、A-R轴线配电间基础、框架一层混凝土浇筑,正在进行二层钢筋模板安装。

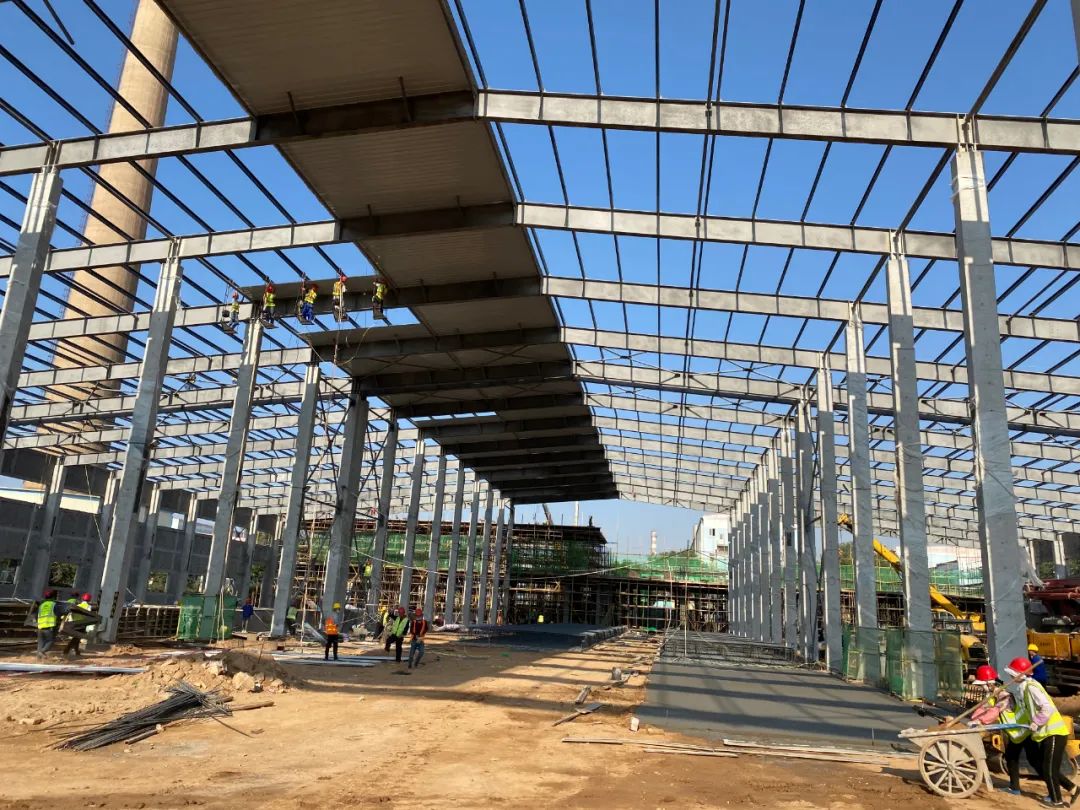

☞ 已完成4-21、A-R轴线萃取厂房基础,混凝土框架柱,钢梁、檩条安装,正在进行屋面内瓦安装和室内设备基础浇筑。
☞ 已完成22-32、G-R轴线基础开挖,正在进行基础换填工作。


水浸厂房:
☞已完成基础开挖和垫层浇筑,正在进行基础钢筋模板安装。
4000方水浸储槽:
☞已完成水池基底钢筋模板安装,正在进行止水带焊接和池壁钢筋绑扎。
7000方玻璃钢储槽基础:
☞已完成基础混凝土浇筑,正在进行围堰钢筋模板安装。
硫酸镁废水处理项目:
☞已完成招标,正在进行合同签订和人员、材料、设备准备,近期进场施工。
